تشغيل التوسعة الجديدة بمحطة محولات هضبة الأهرام 2 لتعزيز استقرار الكهرباء بالقاهرة والجيزة
أعلنت شركة XD EGEMAC، نجاح أعمال إطلاق التيار الكهربائي وتدشين التوسعة الجديدة بمحطة محولات هضبة الأهرام 2، أحد المحاور الرئيسية لنقل الطاقة بمنطقة كهرباء القاهرة، وذلك ضمن إنجازات الربع الثاني من عام 2026.
وشملت التوسعة إضافة خلايا GIS على جهدي 220 و66 ك.ف، لاستيعاب تركيب المحول الثالث بقدرة 175 ميجا فولت أمبير، بما يسهم في رفع القدرة الإجمالية للمحطة وتعزيز استقرار التغذية الكهربائية.

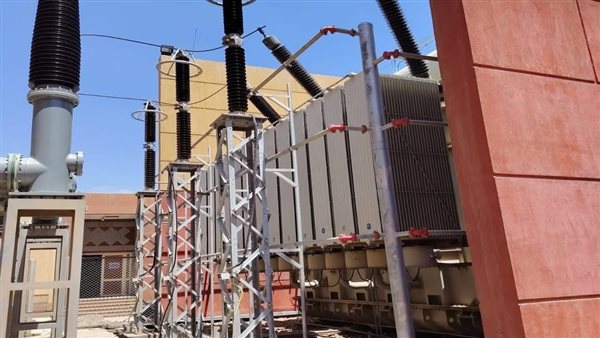

تدشين التوسعة الجديدة بمحطة محولات هضبة الأهرام
وتعمل المحطة بنظام جهد 220/66/11 ك.ف، بإجمالي قدرات تصل إلى 2×175 ميجا فولت أمبير، إضافة إلى 4×40 ميجا فولت أمبير، كما ترتبط على جهد 220 ك.ف بمحطات «القاهرة 500» و«الهرم» و«الهضبة»، وعلى جهد 66 ك.ف بمحطتي «فيصل القديم» و«الرماية»، بما يدعم ربط أحمال منطقتي القاهرة والجيزة بمصادر الإنتاج.
وجرى تنفيذ المشروع تحت رعاية المهندس أسامة عبد الله رئيس مجلس الإدارة، ولي جيانفي المدير العام للشركة، مع توجيه الشكر لشركاء النجاح في الشركة المصرية لنقل الكهرباء، بقيادة المهندسة منى رزق، والمهندس محمد رياض، والمهندس إيهاب عطية، والمهندس علاء ربيعي، والمهندس عبدالفتاح محمد، والمهندسة دعاء عبد الله، تقديرًا لدعمهم في إنجاز المشروع.
